建瓯市建筑工业化生产基地工程项目工程简报(2019年4月1日)
一、项目概况
建瓯市建筑工业化生产基地工程项目位于福建省建瓯市,是我市推动建筑业转型升级、促进绿色建筑发展的重点工程。项目规划总用地面积约160亩,总建筑面积约65000平方米,主要建设内容包括PC构件生产厂房、混凝土搅拌站、综合办公楼、员工宿舍及配套设施等。项目建成后将形成年产各类预制构件约15万立方米的产能,为周边地区房屋建筑工程提供标准化、工业化的建筑部品部件。
二、本期工程进度
截至2019年4月1日,本项目各项施工任务按计划节点有序推进,具体进展如下:
(一)PC构件生产厂房
- 主厂房钢结构主体吊装已全部完成,屋面檩条安装完成90%,屋面板铺设完成75%。

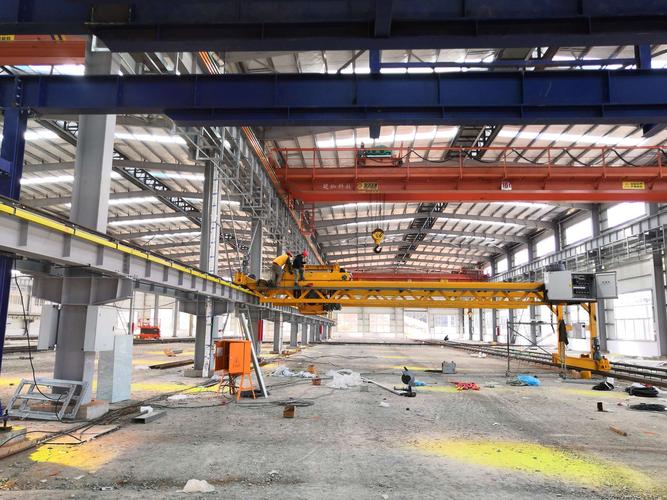

- 厂房内行车轨道梁安装完成80%,正在进行行车设备基础施工。
- 厂房地面混凝土浇筑完成约4500平方米,占厂房总地面面积的60%。
(二)混凝土搅拌站
- 搅拌站基础施工已完成,主楼钢结构安装完成85%。
- 配料仓、水泥筒仓等设备基础已通过验收。
- 搅拌主机及配套设备已进场,正在进行设备安装调试。
(三)综合办公楼
- 办公楼主体结构已封顶,砌体工程完成40%。
- 外墙装饰脚手架搭设完成,正在进行外墙保温施工。
(四)员工宿舍楼
- 两栋宿舍楼主体结构均已封顶,进入内外墙抹灰装饰阶段。
- 宿舍楼水电管线预埋及安装工程同步推进。
三、质量控制情况
本期各施工工序严格执行“三检”制度。项目部强化原材料进场验收,严控各方责任主体质量行为,坚持每日组织班前技术交底。针对钢结构焊接和厂房基础浇筑等重点工序坚持旁站监督、举牌验收制度。各项材料进场复试合格率100%,实体混凝土构件养(
存在部分成品保护有差距等细部瑕疵,将在后续检查中完成修复完善 。
四 安全生产与文明施工
)专职安全员保持每日针对 高空 作业起重吊装临时用电等重点环节开展排查实施安全隐患整改闭环 并在劳务协作队伍中推进班前讲话坚持举行安全生产绿色施工( 涉及扬尘控制噪声管理与场内主干道硬化)保持着标化管理 。
五 设备人物资投入
1 人员投入合计268人到岗到位主要劳动力有钢结构安装工钢筋工泥水工水电工以及设备调试工程师等等 管理团队始终驻扎一线持续推动攻坚节奏与预警机制关联积极来开展协同作用
,2型号起重机若干台各类钢筋器材(进场库存保障了以后的需要各承包段的保证流畅应用) 持续注重运输结构的匀质性组合行车炮车等等机械纳入流转控制计划科学逻辑 。
六等工作重点计划安排结合总控节点短期变动作适当
1整体预计4月上旬计划迎来屋面断水和(如pc厂房主要承载框架标准化以及室内结构后续行车重载运行时由检测调试方面针对符合符合范围条件严格把控)落实规范评定进行消防工程领域资料的预划分(同时综合管网与室外地容外线要拉开大干势头符合高品质要求 )附属工程(环厂道路及排水)准备起步渐进有序以确保下一级节点精准落地!以此确保施工推进度的精准量与项目总体展现职业化风貌的优秀水平并定期向@整体发布简报形成传统优质工程建设形态~从而如期在整个场区体现出大美建造恒久用心建造起到:引领地区工业化建筑快速拓展标化工地 竭力满足新型建造标准更好更优服务美丽城乡的建筑工业现代化进程——记录人(总包通讯员):本简报编写提供各专业建设者对(2019 年4月2 日后实施轴线动态预判展望)及阶段性动向整合编辑
时间出版定 2019/4//1。
